NEWS
發布時間:2022-12-01
一、工程概況
沭陽縣城區快速路二期工程威海路(臺州路-義烏路)段,起點順接現狀威海路(臺州北路交叉口西側),向東沿沂南河大堤至義烏路后折向南,終點位于蕭山路交叉口,主路全長4.162km,工程總造價4.65億元。工程標段范圍內主要施工內容:道路工程、橋涵工程、排水工程、交通工程、照明工程。
道路工程以快速路標準建設,快速主線采用雙向六車道;兩側地面輔道采用雙向4車道,主路下穿規劃臺州北路(新沂河特大橋),威海路轉義烏路采用連續高架,先后跨越海寧路、慈溪路,在蕭山路前接地,輔路在K5+908.7處與主路分離,繼續向東至義烏路后折向南,在K6+813.6處與主路重合,全線輔路與9條相交道路地面平交。
目前項目正在進行高架橋箱梁預應力張拉施工;防撞護欄、橋面鋪裝層施工;路基灰土施工;雨水管線施工;箱涵施工。
擬建工程位置示意圖
二、標準斷面圖

本標段橫斷面圖(一)如下:2.0m人行道+13.75m輔道+1.5m綠化帶+11.75m主線+3.0m中央分隔帶+11.75mm主線+1.5m綠化帶+13.75m輔道+2.0m人行道。

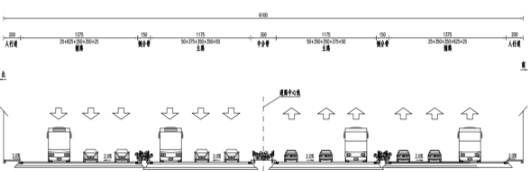

道路標準橫斷面圖(一)

本標段橫斷面圖(二)如下:2.0m人行道+9.75m輔道+1.5m綠化帶+15.75m主線+3.0m中央分隔帶+15.75mm主線+1.5m綠化帶+9.75m輔道+2.0m人行道。
道路標準橫斷面圖(二)

本標段橫斷面圖(三)如下:2.0m人行道+13.75m輔道+1.0m綠化帶+11.75m主線+3.0m中央分隔帶+11.75mm主線+1.0m綠化帶+13.75m輔道+2.0m人行道。
道路標準橫斷面圖(三)
本標段橫斷面圖(四)如下:2.0m人行道+13.75m輔道+12m主線+0.5m中央分隔墩+12m主線+1.5m綠化帶+13.75m輔道+2.0m人行道。
道路標準橫斷面圖(四)
三、進展情況及剩余工程量
表3-1 沭陽快速路二期工程本階段完成情況表
沭陽快速路二期工程施工進度 | ||||||||
施工部位 | 單位 | 數量 | 本期完成 | 累計完成 | 完成率 | |||
橋涵工程 | 義烏路-慈溪路上跨橋 | 承臺 | 座 | 49 | 2 | 49 | 100.00% | |
墩柱 | 座 | 49 | 2 | 49 | 100.00% | |||
箱梁 | 支架 | 聯 | 13 | 1 | 13 | 100.00% | ||
底板混凝土 | 聯 | 13 | 0 | 12 | 92.31% | |||
頂板混凝土 | 聯 | 13 | 1 | 12 | 92.31% | |||
防撞護欄 | m | 1404 | 400 | 1175 | 83.69% | |||
中央護欄 | m | 1404 | 400 | 1175 | 83.69% | |||
箱涵 | 座 | 7 | 1 | 3.5 | 50.00% | |||
道路工程 | 路基 | 6%灰土(20cm原槽拌和) | m2 | 158210 | 98562 | 144509 | 91.34% | |
6%灰土 | m3 | 297597 | 23807.76 | 247363 | 83.12% | |||
8%灰土 | m3 | 177308 | 10638.48 | 144772 | 81.65% | |||
基層 | 12%灰土(20cm) | 主路 | m2 | 85792 | 6863.36 | 49167 | 57.31% | |
輔路 | m2 | 140645 | 9845.15 | 96173 | 68.38% | |||
水穩碎石(36cm) | 主路 | m2 | 80434 | 0 | 7275 | 9.04% | ||
輔路 | m2 | 131622 | 3400 | 8857 | 6.73% | |||
排水工程 | 雨水工程 | 雨水管線 | m | 7918 | 600 | 5649 | 71.35% | |
檢查井 | 座 | 285 | 20 | 191 | 67.02% | |||
污水工程 | 沉井 | 座 | 36 | 4 | 32 | 88.89% | ||
頂管 | m | 2202 | 800 | 1200 | 54.50% |
四、節點計劃
2022年12月15日完成高架橋防撞護欄300m,中央護欄300m,箱梁1聯,沉井2座,鋪裝層18000m2,水穩15000m2。
五、技術質量情況

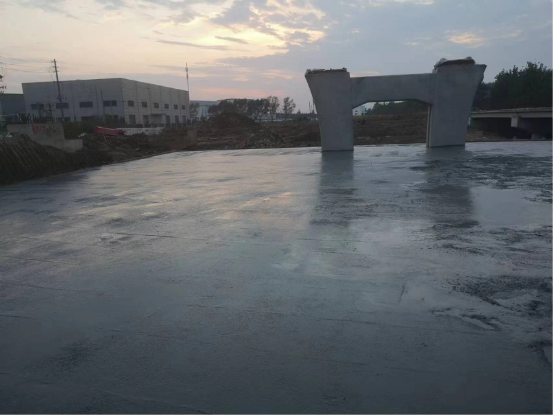

高架橋支架基礎施工

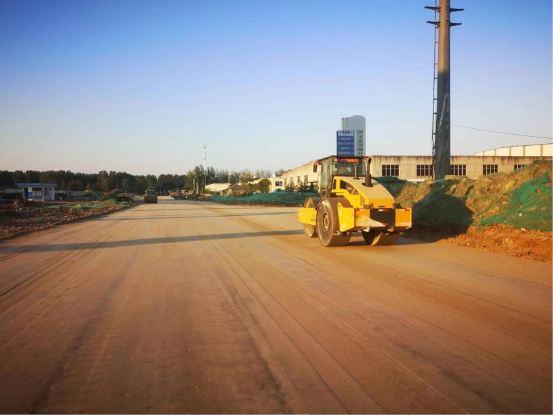

灰土路基碾壓
水穩基層攤鋪
水穩養護保溫

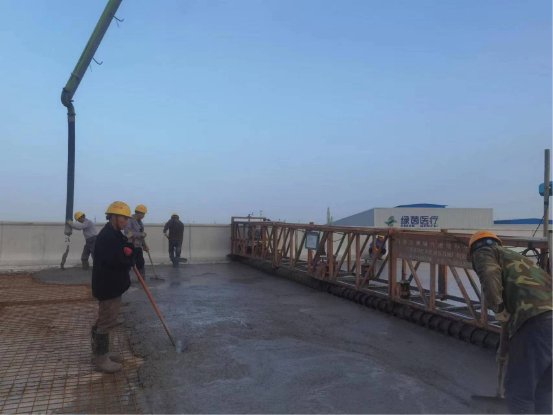

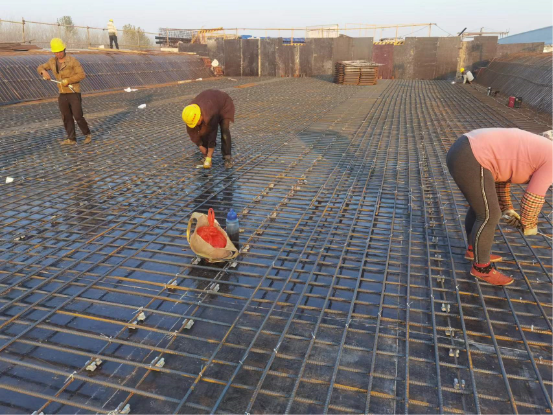

箱梁底板鋼筋綁扎
高架橋鋪裝層施工
12%灰土底基層施工
六、安全環保情況

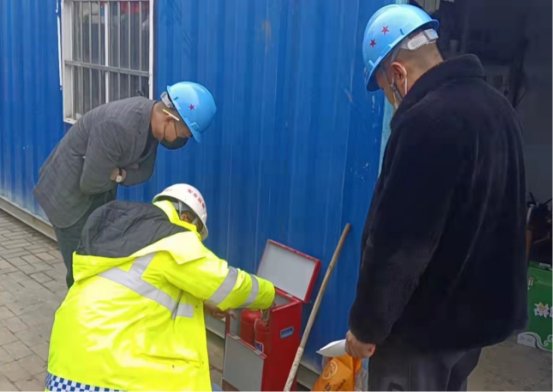

人行安全通道設置“有聲安全警示牌”
隊伍生活區安全檢查

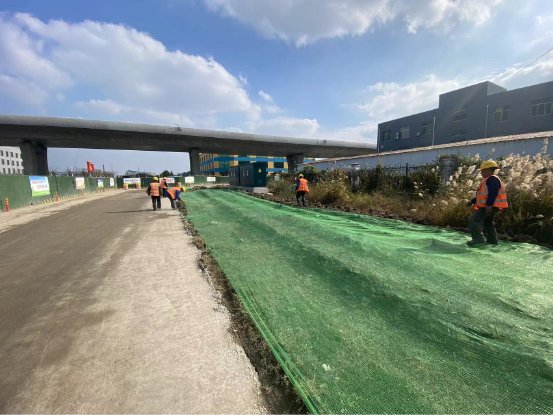

裸露土覆蓋防塵網
七、合同計量付款情況
付款周期為完成工程量50%,付工程合同價款總額的30%;工程量完成80%,付工程合同價款總額的30%;工程完工,經驗收合格后,付工程合同價款總額的20%,工程完工經驗收合格后安排決算審計,扣除質保金后付清余款;質量保質期結束后再支付質保金。
截止目前計量23688.8萬元,按合同應支付13372.2萬元,實際支付6000萬元。
八、存在問題
無。
