沭陽縣城區快速路二期工程威海路(臺州路-義烏路)段9月(9.1-9.15)施工匯報

發布時間:2022-09-15

一、工程概況

沭陽縣城區快速路二期工程威海路(臺州路-義烏路)段,起點順接現狀威海路(臺州北路交叉口西側),向東沿沂南河大堤至義烏路后折向南,終點位于蕭山路交叉口,主路全長4.162km,工程總造價4.65億元。工程標段范圍內主要施工內容:道路工程、橋涵工程、排水工程、交通工程、照明工程。

道路工程以快速路標準建設,快速主線采用雙向六車道;兩側地面輔道采用雙向4車道,主路下穿規劃臺州北路(新沂河特大橋),威海路轉義烏路采用連續高架,先后跨越海寧路、慈溪路,在蕭山路前接地,輔路在K5+908.7處與主路分離,繼續向東至義烏路后折向南,在K6+813.6處與主路重合,全線輔路與9條相交道路地面平交。

目前項目正在進行高架橋箱梁預應力張拉施工;防撞護欄、橋面鋪裝層施工;路基灰土施工;雨水管線施工;箱涵施工。

7b0bcc03f9d378a568af83f8e33b620

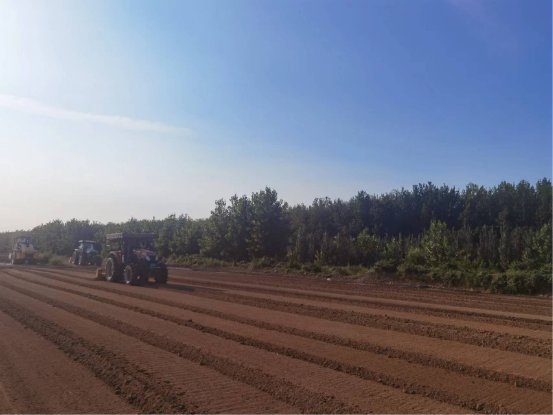

擬建工程位置示意圖

二、標準斷面圖

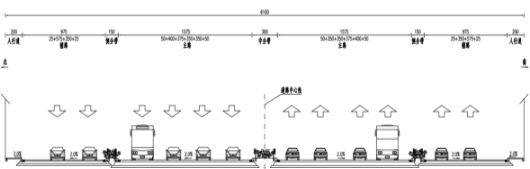

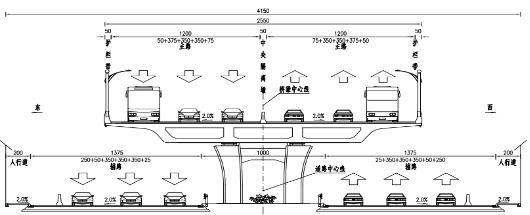

本標段橫斷面圖(一)如下:2.0m人行道+13.75m輔道+1.5m綠化帶+11.75m主線+3.0m中央分隔帶+11.75mm主線+1.5m綠化帶+13.75m輔道+2.0m人行道。

C:\Users\Administrator\Desktop\1635641679(1).jpg1635641679(1)

道路標準橫斷面圖(一)

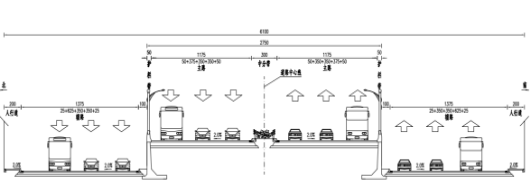

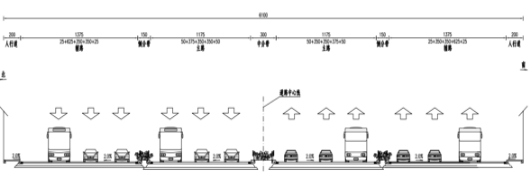

本標段橫斷面圖(二)如下:2.0m人行道+9.75m輔道+1.5m綠化帶+15.75m主線+3.0m中央分隔帶+15.75mm主線+1.5m綠化帶+9.75m輔道+2.0m人行道。

C:\Users\Administrator\Desktop\三.jpg三

道路標準橫斷面圖(二)

本標段橫斷面圖(三)如下:2.0m人行道+13.75m輔道+1.0m綠化帶+11.75m主線+3.0m中央分隔帶+11.75mm主線+1.0m綠化帶+13.75m輔道+2.0m人行道。

C:\Users\Administrator\Desktop\四.jpg四

道路標準橫斷面圖(三)

本標段橫斷面圖(四)如下:2.0m人行道+13.75m輔道+12m主線+0.5m中央分隔墩+12m主線+1.5m綠化帶+13.75m輔道+2.0m人行道。

C:\Users\Administrator\Desktop\六.jpg六

道路標準橫斷面圖(四)

三、進展情況及剩余工程量

沭陽快速路二期工程施工進度

施工部位

單位

數量

本期完成

累計完成

完成率

橋涵工程

義烏路-慈溪路上跨橋

樁基

288

5

284

98.61%

箱梁

聯

13

1

11

84.62%

防撞護欄

m

3438

60

240

6.98%

中央護欄

m

1719

30

120

6.98%

道路工程

路基

6%灰土(20cm原槽拌和)

m2

158210

2562

123942

78.34%

6%灰土

m3

297597

17855.82

205699

69.12%

8%灰土

m3

177308

14184.64

119949

67.65%

基層

12%灰土(20cm)

主路

m2

85792

6863.36

26861

31.31%

輔路

m2

140645

11251.6

45541

32.38%

排水工程

雨水工程

雨水管線

m

7918

300

3353

42.35%

檢查井

285

7

99

34.74%

箱涵

7

1

3

42.85

表3-1 沭陽快速路二期工程本階段完成情況表

四、節點計劃

2022年9月30日完成高架橋防撞護欄360m,中央護欄180m,沉井4座,道路灰土完成25000m3,雨水管道完成500m。

五、技術質量情況

44711a4e938d5da05dacab04d0f4cee

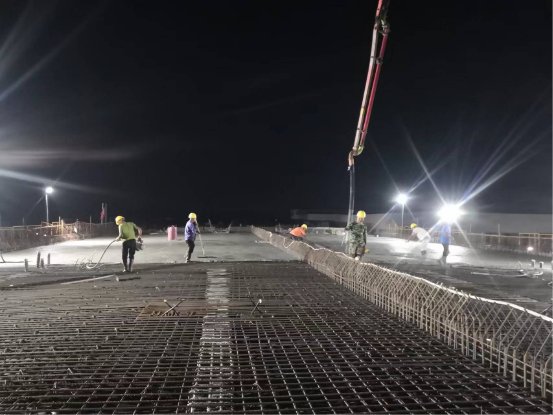

第九聯箱梁頂板混凝土澆筑

42e35f7b61bdff876b86a331450e2d5

路基灰土施工

2b6cb2ad035fde34ce697c775e99e38

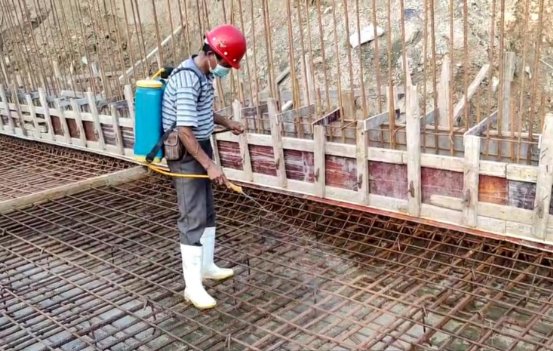

防撞護欄模板打磨處理

6a7947740e594bf9aacbfe7b34fd70e

防撞護欄灑水養護

7b2c7a65519f9bd3977b55f2cc1d1a9

防撞護欄鋼筋綁扎

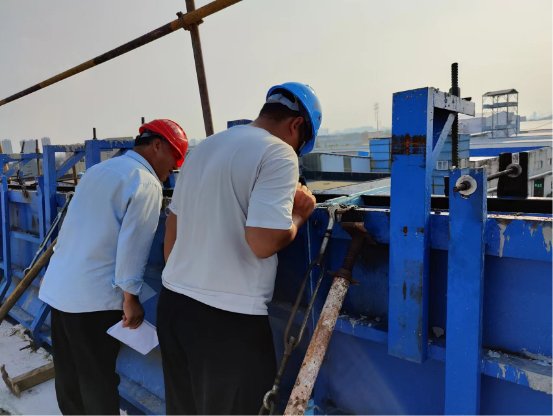

箱梁護欄驗收

防撞護欄模板驗收

箱涵鋼筋除銹處理

箱涵底板鋼筋除銹處理

六、安全環保情況

項目經理帶隊檢查

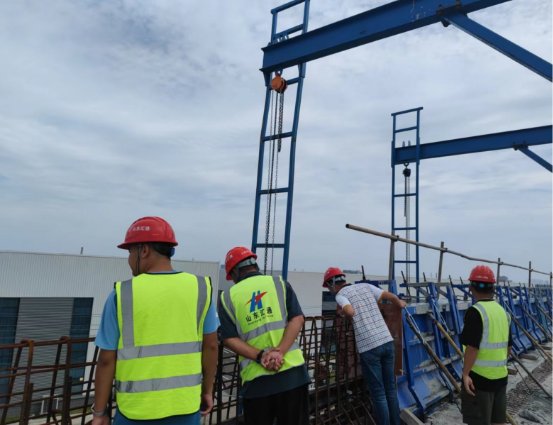

項目經理帶隊檢查高處作業施工安全

3cb66081e0e1396c6433cd86901de55

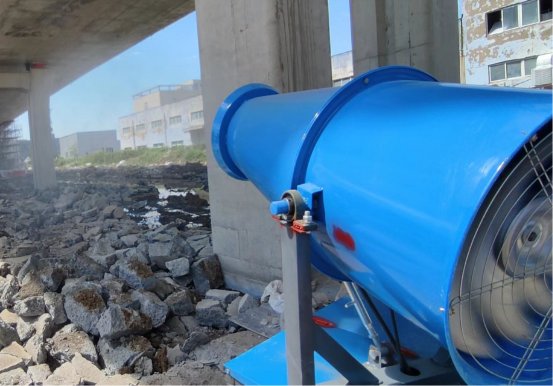

霧炮降塵

vr體驗

組織施工人員進行安全事故VR體驗

七、合同計量付款情況

付款周期為完成工程量50%,付工程合同價款總額的30%;工程量完成80%,付工程合同價款總額的30%;工程完工,經驗收合格后,付工程合同價款總額的20%,工程完工經驗收合格后安排決算審計,扣除質保金后付清余款;質量保質期結束后再支付質保金。

截止目前計量23688.8萬元,按合同應支付13372.2萬元,實際支付5000萬元。

八、存在問題

無。
